Hướng dẫn về tranh chấp tiền công xây dựng và khiếm khuyết trong hợp đồng khoán
Dựa trên 74 vụ tư vấn · Cập nhật · Dịch từ bản gốc tiếng Hàn.
Trong tranh chấp hợp đồng khoán, các vấn đề quan trọng gồm công trình đã hoàn thành hay chưa, hợp đồng và thỏa thuận quy định những gì, và quyền yêu cầu đã được thực hiện vào thời điểm nào. Tiền công xây dựng, chấm dứt hợp đồng, quyền lưu giữ, trách nhiệm về khiếm khuyết và tiền phạt chậm tiến độ đều có điều kiện và hệ quả khác nhau, vì vậy cần xem xét đồng thời tình tiết vụ việc và hồ sơ hợp đồng.

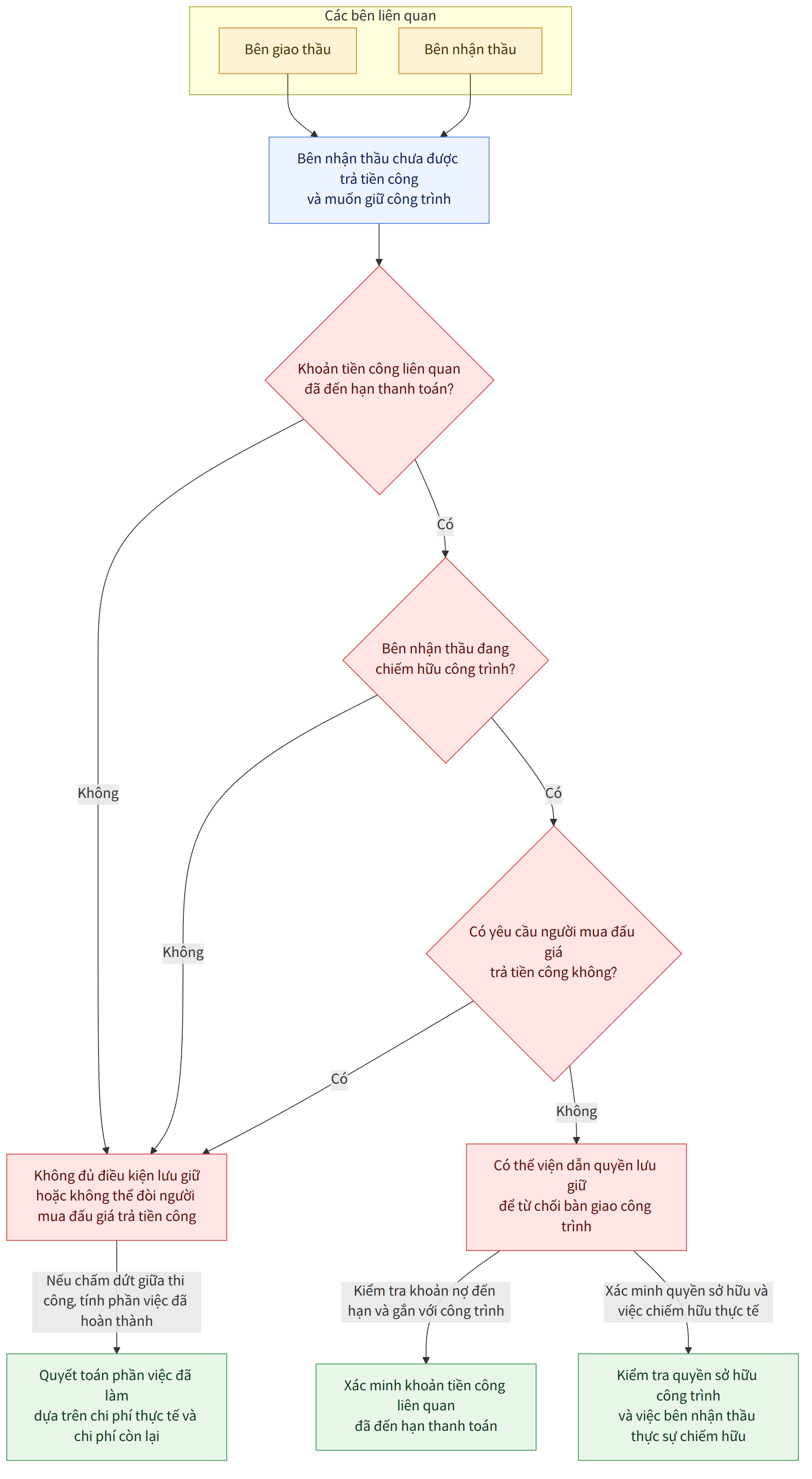

Sơ đồ tóm tắt

Điểm chính
- Nếu công trình xây dựng đã hoàn thành đến công đoạn cuối cùng dự kiến và được xem là hoàn thành theo quan niệm xã hội thông thường, thì về nguyên tắc không thể chấm dứt hợp đồng nếu vấn đề còn lại chỉ là khiếm khuyết. Nếu công trình chưa hoàn thành, cần xem xét các điều kiện chấm dứt hợp đồng (Vụ việc 1).
- Nếu hợp đồng bị chấm dứt trong quá trình thi công, các bên có thể quyết toán chi phí tương ứng với phần công việc đã hoàn thành. Tỷ lệ phần công việc đã hoàn thành được xác định căn cứ vào chi phí thực tế của phần đã hoàn thành và chi phí cần thiết để hoàn thành phần chưa thi công (Vụ việc 1, 22).
- Ngay cả khi chưa được thanh toán tiền công xây dựng, bên nhận thầu phải chiếm hữu công trình mới có thể thực hiện quyền lưu giữ. Người đó có thể dựa vào quyền lưu giữ để từ chối bàn giao cho người mua tại cuộc đấu giá, nhưng không thể yêu cầu người mua thanh toán chính khoản tiền công xây dựng (Vụ việc 2, 10).
- Nghĩa vụ sửa chữa khiếm khuyết của bên nhận thầu và nghĩa vụ thanh toán tiền công xây dựng của bên giao thầu có thể có quan hệ thực hiện đồng thời. Tuy nhiên, tùy tình tiết, phạm vi phản đối có thể bị giới hạn, chẳng hạn khi tiền công xây dựng chưa thanh toán lớn hơn đáng kể so với chi phí sửa chữa khiếm khuyết và việc phản đối có vẻ là phương tiện để né tránh thực hiện nghĩa vụ (Vụ việc 13, 23).
- Thời hạn trách nhiệm bảo đảm khiếm khuyết của công trình có thể khác nhau tùy loại tài sản và thời điểm bàn giao. Các vụ việc đề cập đến thời hạn 5 hoặc 10 năm kể từ ngày bàn giao đối với công trình xây dựng và một số tài sản khác. Nếu bên nhận thầu biết về khiếm khuyết nhưng không thông báo, thì có thể không được miễn trách nhiệm ngay cả khi có thỏa thuận hạn chế trách nhiệm (Bộ luật Dân sự, Điều 671 và Điều 672 (민법 제671조·제672조); Vụ việc 9, 18).
- Trong hợp đồng khoán với giá cố định, khó yêu cầu tăng tiền công xây dựng chỉ vì chi phí xây dựng hoặc giá vật liệu thực tế tăng cao hơn dự kiến. Việc có được tăng giá hay không phải được xác định tùy theo nội dung hợp đồng (Vụ việc 15).
- Đối với tiền phạt chậm tiến độ do chậm thi công, cần xem xét thỏa thuận trong hợp đồng và lý do chậm trễ. Mưa thông thường hoặc gián đoạn nguồn cung vật liệu thường khó được xem là lý do miễn trách nhiệm; tuy nhiên, nếu bên giao thầu buộc rút ngắn thời hạn thi công đến mức bất khả thi về mặt thực tế hoặc buộc phải thi công kém chất lượng, thì thỏa thuận về tiền phạt chậm tiến độ có thể bị hạn chế (Vụ việc 12, 20).
- Việc bên nhận thầu phụ có thể trực tiếp yêu cầu bên giao thầu thanh toán tiền công xây dựng hay không phụ thuộc vào quan hệ pháp lý cụ thể, chẳng hạn thỏa thuận thanh toán trực tiếp hoặc việc chuyển nhượng khoản phải thu. Chỉ riêng việc bên nhận thầu và bên giao thầu đã thỏa thuận không có nghĩa là trong mọi trường hợp đều có thể yêu cầu thanh toán trực tiếp (Vụ việc 8, 14).
Câu hỏi thường gặp
Q. Nếu hợp đồng bị chấm dứt khi công trình đang thi công dở dang, tôi có thể nhận tiền cho phần công việc đã làm không?
Nếu tại thời điểm chấm dứt hợp đồng, công trình đã được thi công đến một mức độ đáng kể, các bên có thể quyết toán chi phí tương ứng với phần công việc đã hoàn thành. Tỷ lệ phần công việc đã hoàn thành được xác định bằng cách đồng thời xem xét chi phí của phần đã hoàn thành và chi phí cần thiết để hoàn thành phần công việc còn lại.
Q. Tôi chưa được trả tiền công xây dựng thì có thể không giao chìa khóa công trình không?
Nếu bên nhận thầu đang chiếm hữu công trình và khoản phải thu tiền công xây dựng liên quan đến công trình đó đã đến hạn thanh toán, bên nhận thầu có thể viện dẫn quyền lưu giữ để từ chối bàn giao. Tuy nhiên, cần xác minh liệu quyền sở hữu công trình có thuộc về bên giao thầu hay không, bên nhận thầu có thực sự chiếm hữu công trình hay không, cùng các vấn đề khác.
Q. Nếu có quyền lưu giữ, tôi có thể trực tiếp yêu cầu người mua công trình qua đấu giá trả tiền công xây dựng không?
Theo phần giải thích về án lệ trong trường hợp này, người có quyền lưu giữ không thể yêu cầu người mua công trình tại cuộc đấu giá thanh toán tiền công xây dựng. Tuy nhiên, người đó có thể từ chối bàn giao tài sản được lưu giữ cho đến khi khoản nợ được bảo đảm được thanh toán.
Q. Nếu phát hiện khiếm khuyết, tôi có thể từ chối thanh toán tiền công xây dựng không?
Quyền yêu cầu sửa chữa khiếm khuyết hoặc quyền yêu cầu bồi thường thiệt hại thay cho việc sửa chữa khiếm khuyết có thể có quan hệ thực hiện đồng thời với khoản phải thu tiền công xây dựng. Ngay cả khi tiền công cho phần có khiếm khuyết đã được thanh toán, bên có quyền vẫn có thể đưa ra ý kiến phản đối; tuy nhiên, phạm vi phản đối có thể bị giới hạn tùy theo chi phí sửa chữa khiếm khuyết và mục đích của việc phản đối.
Q. Nếu thời hạn trách nhiệm bảo đảm khiếm khuyết ghi trong hợp đồng đã hết, tôi không thể đưa ra yêu cầu nữa sao?
Không thể khẳng định rằng chỉ vì thời hạn đã trôi qua thì trong mọi trường hợp đều không thể đưa ra yêu cầu. Thời hạn trách nhiệm bảo đảm khiếm khuyết của công trình và thời điểm bắt đầu tính thời hạn có thể là vấn đề cần xem xét; ngoài ra, nếu bên nhận thầu biết sự việc nhưng không thông báo thì có thể không được miễn trách nhiệm ngay cả khi có thỏa thuận hạn chế trách nhiệm.
Q. Nếu giá vật liệu và nhân công tăng, tôi có thể yêu cầu tăng tiền công xây dựng đã thỏa thuận không?
Nếu hợp đồng khoán xây dựng quy định giá khoán cố định, thì khó yêu cầu tăng giá chỉ vì chi phí thực tế tăng. Cần kiểm tra nội dung hợp đồng, chẳng hạn thỏa thuận điều chỉnh giá do thay đổi thiết kế hoặc biến động tình hình kinh tế.
Q. Tôi đã chấp nhận yêu cầu rút ngắn thời hạn thi công, nhưng nếu hoàn thành muộn thì có phải trả tiền phạt chậm tiến độ không?
Việc này được đánh giá tùy theo thời hạn thi công đã thỏa thuận và lý do chậm trễ. Nếu việc hoàn thành công trình trong thời hạn bị rút ngắn theo yêu cầu đơn phương của bên giao thầu là bất khả thi về mặt thực tế hoặc ở mức buộc phải thi công kém chất lượng, thì có thể không công nhận toàn bộ khoản phạt chậm tiến độ được tính căn cứ vào thời hạn đó.
Q. Bên nhận thầu phụ có thể trực tiếp yêu cầu bên giao thầu thanh toán tiền công xây dựng không?
Về nguyên tắc, việc bên nhận thầu phụ có thể yêu cầu ai thanh toán tiền công phụ thuộc vào hợp đồng và quan hệ khoản phải thu. Nếu thỏa thuận thanh toán trực tiếp giữa bên giao thầu, bên nhận thầu và bên nhận thầu phụ được giải thích là việc chuyển nhượng khoản phải thu và sự chấp thuận việc chuyển nhượng đó, thì bên nhận thầu phụ có thể yêu cầu thanh toán trực tiếp. Ngay cả khi áp dụng cơ chế thanh toán trực tiếp tiền thầu phụ, phạm vi thanh toán cũng bị giới hạn.
Q. Nếu hợp đồng khoán xây dựng chấm dứt theo thỏa thuận, tôi có thể yêu cầu bồi thường thiệt hại riêng không?
Nếu tại thời điểm các bên thỏa thuận chấm dứt hợp đồng không có điều khoản đặc biệt về bồi thường thiệt hại hoặc tình tiết cho thấy quyền yêu cầu bồi thường thiệt hại đã được bảo lưu, thì về nguyên tắc, sẽ khó yêu cầu bồi thường thiệt hại do vi phạm nghĩa vụ. Bên viện dẫn sự tồn tại của điều khoản đặc biệt hoặc việc bảo lưu đó phải chứng minh.
Luật liên quan
- Bộ luật Dân sự, Điều 320 khoản 1 (민법 제320조 제1항)
- Bộ luật Dân sự, Điều 321 (민법 제321조)
- Bộ luật Dân sự, Điều 396 (민법 제396조)
- Bộ luật Dân sự, Điều 398 khoản 2 (민법 제398조 제2항)
- Bộ luật Dân sự, Điều 450 (민법 제450조)
- Bộ luật Dân sự, Điều 536 (민법 제536조)
- Bộ luật Dân sự, Điều 548 khoản 2 (민법 제548조 제2항)
- Bộ luật Dân sự, Điều 667 (민법 제667조)
- Bộ luật Dân sự, Điều 668 (민법 제668조)
- Bộ luật Dân sự, Điều 670 (민법 제670조)
- Bộ luật Dân sự, Điều 671 (민법 제671조)
- Bộ luật Dân sự, Điều 672 (민법 제672조)
- Bộ luật Dân sự, Điều 448 (민법 제448조)
- Luật Thi hành án dân sự, Điều 56 khoản 3 và khoản 4 (민사집행법 제56조 제3호·제4호)
- Luật Thi hành án dân sự, Điều 91 khoản 5 (민사집행법 제91조 제5항)
Lưu ý
- Cần phân biệt công trình đang trong tình trạng chưa hoàn thành với trường hợp đã hoàn tất công đoạn cuối cùng dự kiến nhưng vẫn còn khiếm khuyết. Khả năng chấm dứt hợp đồng có thể khác nhau tùy theo sự phân biệt này.
- Thời hạn trách nhiệm bảo đảm khiếm khuyết có thể khác nhau tùy thuộc vào tài sản và thời điểm bàn giao. Trong trường hợp cho thuê rồi chuyển đổi sang bán, thời hạn được tính từ thời điểm bàn giao ban đầu, không phải ngày chuyển đổi sang bán.
- Việc chiếm hữu tài sản là yếu tố quan trọng đối với quyền lưu giữ. Nếu việc chiếm hữu được chuyển giao sau khi hiệu lực kê biên phát sinh theo quyết định mở thủ tục đấu giá, thì khả năng viện dẫn quyền lưu giữ có thể bị đặt vấn đề.
- Cần kiểm tra cụ thể nội dung hợp đồng và thỏa thuận giữa các bên về thỏa thuận thanh toán trực tiếp, bảo lưu quyền yêu cầu bồi thường thiệt hại, gia hạn hoặc rút ngắn thời hạn thi công và quyết toán tiền ứng trước.
Bài viết liên quan
Các vụ tư vấn làm căn cứ
Hướng dẫn này do AI tổng hợp từ các vụ tư vấn sau của Tổng công ty Trợ giúp pháp lý Hàn Quốc (tiếng Hàn).
- 공사진행 중 도급계약이 해제될 경우 공사대금 산정방법
- 공사대금채권에 기한 건물유치권자의 경락인에 대한 대항력
- 토지매수인이 자기비용으로 건축한 건물소유권을 매도인으로 한 경우
- 여러 차례의 단계적 도급에 있어서 직상수급인의 임금지급책임
- 하자보수보증금 중 실제 소요비용을 공제한 잔액의 반환 여부
- 수급인이 파산선고를 받은 경우 하자보수채권이 재단채권인지
- 제작물공급계약의 법적 성질 및 그에 따른 대금지급의무에 대한 소멸시효기간
- 도급인의 하수급인에 대한 공사대금 직접지급약정의 효력
- 수급인이 알고 고지하지 아니한 하자의 경우 담보책임
- 수급인이 공사대금확보 위해 신축건물에 유치권 행사 가능한지
- 손해배상액예정 없이 계약 합의해제할 경우 손해배상청구 가능한지
- 도급계약에서 지체상금의 면책사유
- 수급인 하자보수의무와 동시이행 할 도급인 공사대금 지급채무의 범위
- 하수급인의 하수급대금 직접지급과 선급금의 공제
- 사정변경을 이유로 도급공사대금을 증액하여 청구할 수 있는지
- 하도급거래 공정화에 관한 법률에 위반된 하도급약정의 사법상 효력
- 공동이행방식의 공동수급체(2)
- 분양전환과 하자보수청구권의 제척기간
- 하자보수에 갈음한 손해배상청구권 행사와 제척기간
- 공기 단축 요구에 따른 지체상금 부담 여부
- 하자보수보증금청구권과 하자담보추급권의 관계
- 자기의 비용과 재료로 건물을 신축한 수급인의 권리
- 하자확대손해로 인한 수급인의 손해배상채무와 도급인의 공사대금채무는 동시이행관계에 있는 것인지
- 민간공사 도급계약에서 수급인의 보증인이 계약해제에 따른 선급금 반환의무에 대하여도 보증책임을 지는지 여부
- 수급인의 하자담보책임청구의 경우 도급인 과실을 참작할 수 있는지
Đây là thông tin chung về pháp luật Hàn Quốc, không phải tư vấn pháp lý cho trường hợp cụ thể. Hãy hỏi luật sư hoặc Tổng công ty Trợ giúp pháp lý Hàn Quốc (gọi 132 tại Hàn Quốc).
