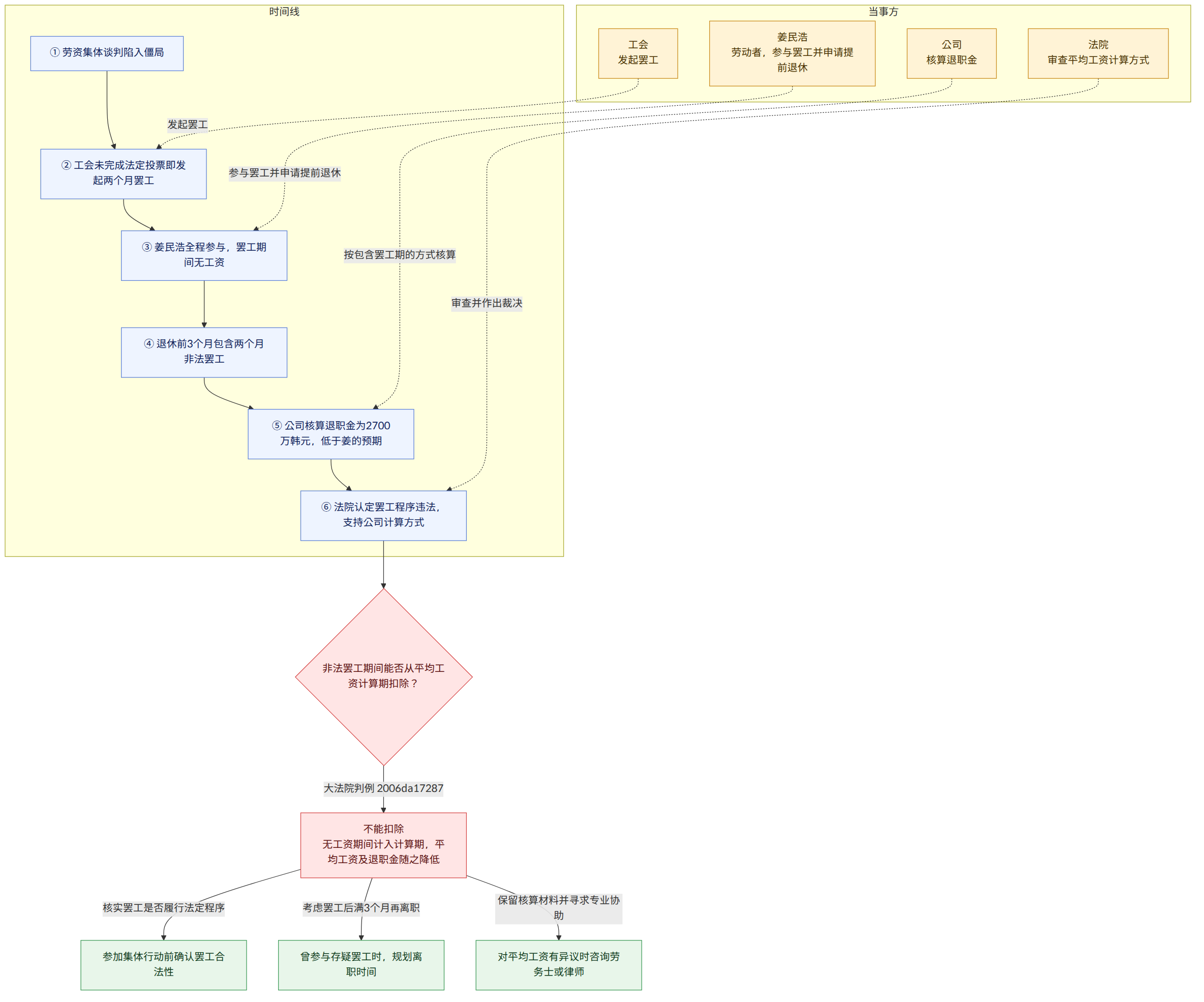

第一部分 — 消失的退职金与姜民浩的困惑
在韩国京畿道一家大型机械零件厂工作了近20年的姜民浩(Kang Min-ho)一直觉得,只要勤恳工作,退休后的生活会有保障。然而,去年发生的一场风波,却彻底打乱了他的退休计划。
由于与资方的集体谈判陷入僵局,工会在没有完成法定投票程序的情况下,突然发起了为期两个月的全员罢工。姜民浩出于对工会的忠诚,全程参与了这场被称为“闪电战”的罢工。罢工结束后,姜民浩因身体原因决定申请提前退休,准备用这笔退职金(离职补偿)回老家经营一家小超市。
当他收到财务部的核算单时,整个人愣住了。按照他的工龄,他预期的退职金约为8000万韩元,但公司给出的金额仅为2700万韩元。公司解释称,由于他参与的罢工被认定为非法,那两个月没领工资的记录被计入了平均工资的计算公式。这意味着,他的平均工资被大幅拉低了。
第二部分 — 核心法律问题
姜民浩面临的问题触及了韩国劳动法中一个关键的争议点:在计算作为退职金基准的“平均工资”时,非法参与争议行为(罢工)的期间,是否属于应当被剔除的“特殊期间”?
在韩国,退职金的计算公式是:离职前3个月的平均工资 × 工龄。如果罢工期间被计入这3个月,而劳动者在罢工期间又没有工资收入,那么分母(天数)不变,分子(工资总额)却变小了,计算出来的结果自然会大幅缩水。
第三部分 — 韩国法律的规定
韩国《劳动标准法实施令》第2条第1项列举了多种必须从平均工资计算期间中“扣除”的情况,目的是防止劳动者因非个人责任或行使正当权利而蒙受经济损失。
《劳动标准法实施令》第2条 第1项(节选)在计算平均工资的期间内,若存在以下各号之一的情形,应将该期间及其期间内支付的工资分别从计算基准期间和工资总额中扣除:6. 根据《劳动组合及劳动关系调整法》第2条第6号规定的争议行为期间。
此外,工伤休假、产假、育儿假等也属于这一范畴。法律的本意是,当劳动者无法正常提供劳务且有正当理由时,不应让其平均工资受损。
第四部分 — 韩国法院的裁决原则
问题的关键在于,法律条文中的“争议行为”是否包含所有罢工?韩国大法院(Supreme Court)在多次判決(如2006da17287)中给出了明确的否定回答。
法院认为,法律之所以给予这种保护,是为了保障宪法赋予的劳动三权。因此,只有“正当的争议行为”才能享受这一待遇。所谓的正当性必须同时满足以下条件:
- 主体正当性: 由具有谈判权的合法工会发起。
- 目的正当性: 必须是为了维持或改善劳动条件。
- 程序正当性: 必须经过调解程序和成员投票等法律步骤。
- 手段正当性: 不能涉及暴力或破坏行为。
如果罢工不符合上述任何一条,就被视为非法。大法院强调,对于非法行为,法律没有必要提供预防经济损失的特别照顾。
第五部分 — 法律如何应用到姜民浩的案例中
回到姜民浩的案例。由于他所在的工会跳过了法定的投票程序,这场罢工在法律上被定性为“程序违法”。
- 计算分析: 姜民浩在退休前3个月中,有2个月是在非法罢工。由于这是“非法”行为,这60天时间不能从分母中扣除。
- 数额暴跌: 假设他平时月薪500万韩元。正常计算下,3个月工资1500万除以90天,日平均工资约为16.6万。但在他的案例中,3个月工资总额变成了500万(罢工那两月为0),除以90天,日平均工资骤降至约5.5万。
- 连锁反应: 由于平均工资直接决定了退职金的底数,姜民浩工作20年的累积补偿金也随之缩水至原来的三分之一左右。
第六部分 — 结论:结局与建议
姜民浩最终没能拿回缺失的退职金。法院支持了公司的计算方式,认为参与非法罢工是个人的法律选择,必须承担相应的经济后果。他不得不缩小超市的规模,并额外贷款。这个案例给所有在韩国工作的劳动者敲响了警钟。
为了避免类似的财务悲剧,请记住以下几点实用建议:
- 审慎确认罢工合法性: 在参加集体行动前,务必通过法律咨询或仔细阅读工会公告,确认罢工是否已履行所有法定程序。如果是“非法罢工”,请务必意识到这会影响你的退职金。
- 规划离职时间: 如果你曾参与过存疑的罢工,尽量避免在罢工结束后的3个月内提出辞职。回到正常工作状态满3个月后再离职,可以让你的平均工资恢复正常水平。
- 保留证据与咨询: 遇到复杂的劳资纠纷或对平均工资核算有异议时,应及时寻求劳务士或律师的专业协助,而不是盲目跟随。
※ 本文仅供参考,不构成针对具体个案的法律意见。
